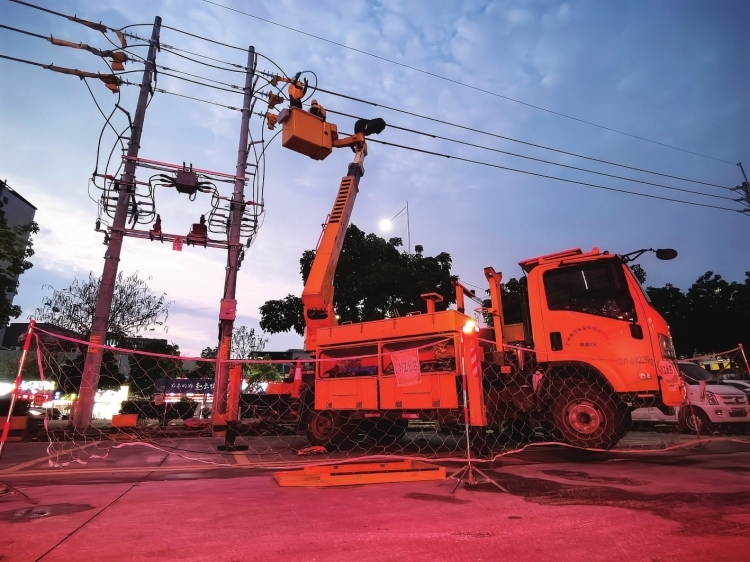

廣州供電局工作人員爭分奪秒開展不停電作業。 江偉強 攝
高溫天氣即將到來,電力需求持續攀升。為保障迎峰度夏期間電力供應平穩有序,廣東電網公司廣州供電局提前謀劃、精心部署,全力推進配網度夏項目建設。
今年廣州配網度夏項目投資創歷史新高,4月30日前856項配網度夏項目建成投產,項目新建10千伏線路138.3千米,新建配電變壓器836臺,新增配電容量60.9萬千瓦——這相當于給廣州電網“加餐”了一個從化區的用電負荷,廣州電網結構進一步優化,為保障居民夏季清涼用電吃下“定心丸”。
提前算細賬
作戰清單掛墻上,確保節點可控
“哪些地方夏天容易‘電壓不夠’?哪些巷子需要新增變壓器?我們早就畫好‘地圖’了!”廣州供電局配網部配網項目高級專責林鏡星介紹,廣州供電局通過電量監測、負荷預測等手段,提前預判在高溫天氣時可能出現重過載或低電壓的區域,量身定制856個度夏項目。在建設過程中,廣州供電局充分發揮市區兩級電力建設指揮部協調溝通平臺的優勢,破解配電房及線行路徑建設用地難題。
在廣州花都供電局工程部,一張寫滿項目名稱、工期、負責人的“作戰清單”貼在墻上,每個節點都標著倒計時。“每天盯著進度表,就像盯著家里裝修的工期。”工程部經理毛放說,從去年10月他們便開始組織部署迎峰度夏攻堅戰,通過每月閉環投產進度、每周調度項目需求、每日督辦重難點問題的“月周日”三級統籌機制,確保項目全過程節點可控在控。
“以前,我一直擔心旅客一旦多了起來,空調等電器全開時會出現電壓不足的情況。”在花都區赤坭鎮經營一家民宿的張先生說,前幾天區供電部門在附近建設變壓器,說是為了解決夏季用電緊張的問題,這讓他很開心,“這下我可以放心招攬更多旅客來入住了。”
機械來幫忙
15天蓋電房,提升效率還更安全
為了加快配網度夏項目建設,廣州供電局運用了預制式裝配、機械化施工等多種施工技術。
在白云區施工現場,一個“會拼裝的電房”吸引了居民注意:預制艙從工廠拉來直接組裝,15天就建好一座電房,比傳統施工快了60天。“就像搭積木一樣,BIM(建筑信息模型)技術提前把每個零件做好,現場‘拼’起來就行。”廣州白云供電局工程部副經理徐碩比劃著說,這種“工廠預制+現場組裝”的模式,使項目整體效率提升50%,工期壓縮至常規的1/3,不少工程實現當天裝、次日送電。
為提升度夏項目建設效率,廣州供電局堅持“機器代人”,對配電站、電纜線路、低壓配電工程涉及的17個施工場景,開展全覆蓋機械化施工。在番禺區的狹窄村道里,一臺“蜘蛛吊車”正在靈活作業——這臺機械實施預制管廊及工井吊裝,3天就完成130米電纜管廊及9座工井的施工,比人工快了兩倍。
廣州番禺供電局市橋供電所所長閆大偉表示,“我們大幅拓展機械化施工運用場景,解決施工機械在狹窄空間使用受限、只能依靠人力作業的痛點。”通過機器代人,在保障供電可靠性同時,將人從危險的實際操作中解放出來,以機械化提效率、促安全。
施工不擾民
廣泛采用不停電作業,用戶“零感知”
在迎峰度夏項目建設中,民生保障始終被放在首位,廣州供電局廣泛采用不停電作業,減少項目施工對周邊居民的影響。
廣州白云供電局攻堅團隊推出“錯峰施工組合拳”:動態調整施工及送電計劃,盡量避開用電高峰期,大型機械作業嚴格限定在白天非休息時段,夜間禁用強噪聲設備,并搭建移動式降噪棚,使噪音降至60分貝以下,相當于正常說話的音量。
在人口稠密的老舊社區,廣州白云供電局攻堅團隊建立了項目全過程管控機制,實時解決施工過程中的問題,采用不停電作業技術,在用戶“零感知”狀態下完成設備升級,保障了社區居民、學校不斷電。此外,廣州白云供電局聯合“平安白云”平臺,向256萬用戶推送用電安全貼士;766個網格張貼“所長熱線”,居民掃碼即可一鍵報障。
“度夏項目攻堅通過將新增容量精準投放在民生需求最迫切的區域,直接惠及居民密集區。”徐碩說。
(洪林 林鏡星 羅斯 陳迪珊 劉潤琦)
